田湾核电7、8号机组首批第三国设备顺利到货

2022-04-11 江苏-连云港-
所在地区: 江苏-连云港- 发布日期: 2022年4月11日
建设快讯正文

田湾核电7、8号机组首批第三国设备顺利到货

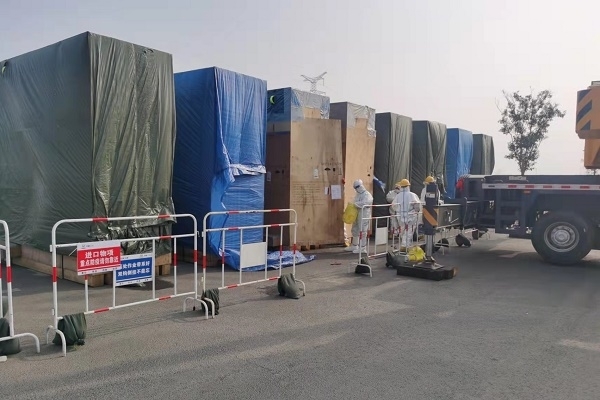

  2022年3月12日,田湾核电7、8号机组首批第三国设备核岛板式热交换器顺利运达现场,比原计划提前20天,保障了现场工程进度需求,实现自主采购开门红。

  为打造田湾核电7、8号机组精品工程,设备采购管理处始终坚持设备采购工作的“精细化管理”,强化设备采购过程管理,不断梳理设备采购各方面工作存在难题及风险,并制定、落实针对性措施;克服全球疫情对设备采购工作的负面影响,确保设备采购工作,特别是我司自主采购进口设备(第三国设备)“四大控制”。首批运抵田湾核电7、8号机组现场的第三国设备是核岛板式热交换器,相对以往类似设备采购,该设备在采购过程中曾面临诸多困难,如执行标准差异、安全分级差异、材料转换、抗震及接管载荷计算困难、制造周期短等。同时,由于全球疫情肆虐,还存在无法按期赴境外参加设备制造质量设备质量控制、全球海运滞后等问题,设备采购工作面对前所未有的考验。

  针对上述设备采购中的难题,设备采购管理处坚持以问题为导向,积极协调各方资源,统筹予以推进。如邀请国内相关核安全专家,从系统功能、设备功能和设备设计制造等方面进行对比分析,寻求解决途径;组织瑞典、俄罗斯和中国五地六方视频会讨论研究,制定采用新型地脚螺栓解决了设备基础载荷过大等问题;针对无法赴工厂见证问题,积极开辟线上“云端”远程见证,顺利完成了设备出厂验收检查。

  由于疫情蔓延,至连云港国际船运无法预订,货物滞留汉堡港,设备曾一度面临延期发货的风险。鉴于田湾现场工程需求的紧迫性,设备采购管理处与工程合同处一起研究,及时制定变更到货口岸和通关、运输方式。同时在我司领导的大力支持下,克服连云港突发新冠疫情困难,在工程建设处、保卫处、保健物理处、公司办、工程公司仓储等相关单位、部门的大力配合下,疏通各个关卡环节,为进口扩建物资开辟绿色通道。

按照客观、公正、公开的原则,本条信息受业主方委托独家指定在中国建设招标网 www.jszhaobiao.com 发布

注册会员 享受贴心服务

标讯查询服务

让您全面及时掌握全国各省市拟建、报批、立项、施工在建项目的项目信息。

帮您跟对合适的项目、找对准确的负责人、全面掌握各项目的业主单位、设计院、总包单位、施工企业的项目经理、项目负责人的详细联系方式。

帮您第一时间获得全国项目业主、招标代理公司和政府采购中心发布的招标、中标项目信息。

标讯定制服务

根据您的关注重点定制项目,从海量项目中筛选出符合您要求和标准的工程并及时找出关键负责人和联系方式。

根据您的需要,向您指定的手机、电子邮箱及时反馈项目进展情况。
