安吉长龙山抽水蓄能电站1#输水系统开始充水
| 所在地区: | 浙江-湖州-安吉县 | 发布日期: | 2021年2月19日 |
2月15日,水电十二局承建的浙江安吉长龙山抽水蓄能电站1#输水系统正式开始充水,标志着电站又一重大节点目标顺利完成,向6月30日前首台机组发电目标又迈进扎实一步。

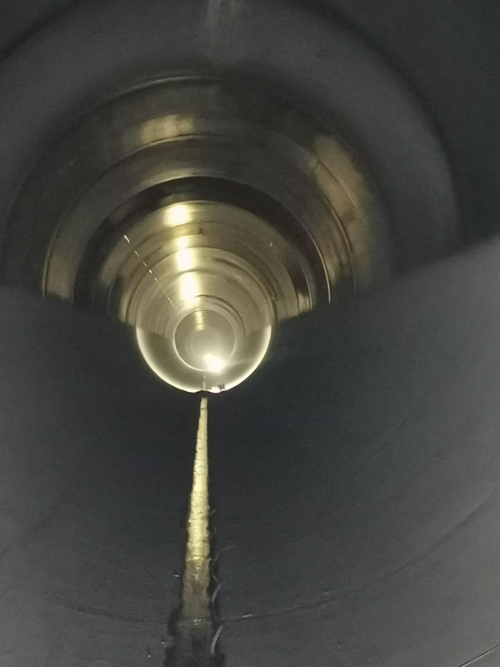

长龙山抽水蓄能电站引水系统采用“三洞六机”布置,引水隧洞作为长龙山抽水蓄能电站的关键构筑物。长龙山施工局全体人员以“起跑就是冲刺,开局就是决战”的奋斗姿态,争分夺秒、真抓实干:2018年5月13日,1#引水上斜井先导孔钻孔作业开始,电站斜井工程进入正式施工阶段;7月6日,先导孔实现一次性精准贯通;11月19日,导井顺利贯通;2019年12月17日,斜井全断面扩挖顺利贯通;2020年5月17日,1#引水上斜井开始混凝土施工;7月22日,滑模混凝土施工完成,较计划时间提前24天,为1#引水隧洞具备充水条件奠定了坚实基础。
输水系统的充排水试验是实现抽水蓄能电站机组发电的必经之路,是电站运行管理不可缺少的一项操作,是对水道系统安全运行的第一次检验,是一套加载、卸载、检查、观测、发现问题和解决问题的过程,能够为电站正式运行提供安全可靠质量保证。
此次充水预计历时20天,共分7级,从1#尾水经引水系统充水至上水库。春节期间,长龙山施工局全体干部员工坚守岗位,坚持连续不间断施工,朝着6月30日前首机发电目标发起最后的冲刺。
